Tuohikotin ja Kääpälän alueen sähköverkkosaneeraus parantaa yli 2 000 asiakkaan sähkön laatua
Peltojen halki kulkevat ja vuosikymmenten ajan palvelleet ilmajohtolinjat ovat vaihtumassa Tuohikotissa tien reunustaa sivuaviksi maakaapeleiksi. KSS Verkon sähköverkon saneeraushanke alueella vaikuttaa yli 2 000 asiakkaan sähkönjakeluun.

Valkealassa Kääpälä–Tuohikotin alueella toteutetaan vuosina 2026–2028 jakeluverkon saneeraushanke, jossa ilmajohtoverkot saneerataan maakaapeleiksi.
Hankealue jakautuu kahteen osaan:

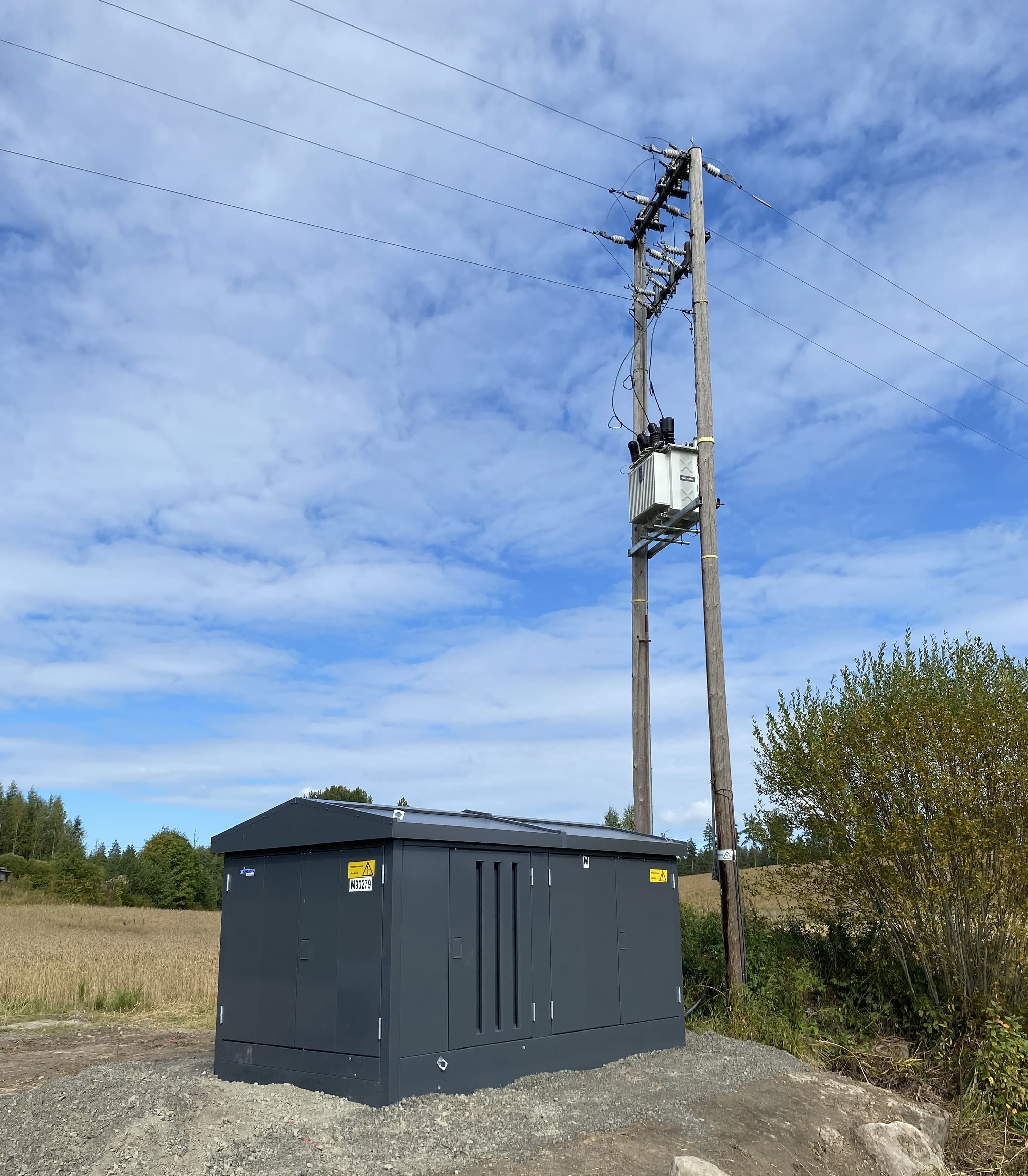

Tuohikotti (rakentaminen 2026), jossa saneerataan 6,3 km jakeluverkkoa (20 kV). Seitsemän pylväsmuuntajaa vaihtuu kuudeksi puistomuuntajaksi.
Kääpälä (rakentaminen 2027), jossa saneerataan 6,8 km jakeluverkkoa (20 kV). Viisi pylväsmuuntajaa saneerataan puistomuuntajiksi.
Lisäksi molemmilla alueilla saneerataan pienjänniteverkkoa.

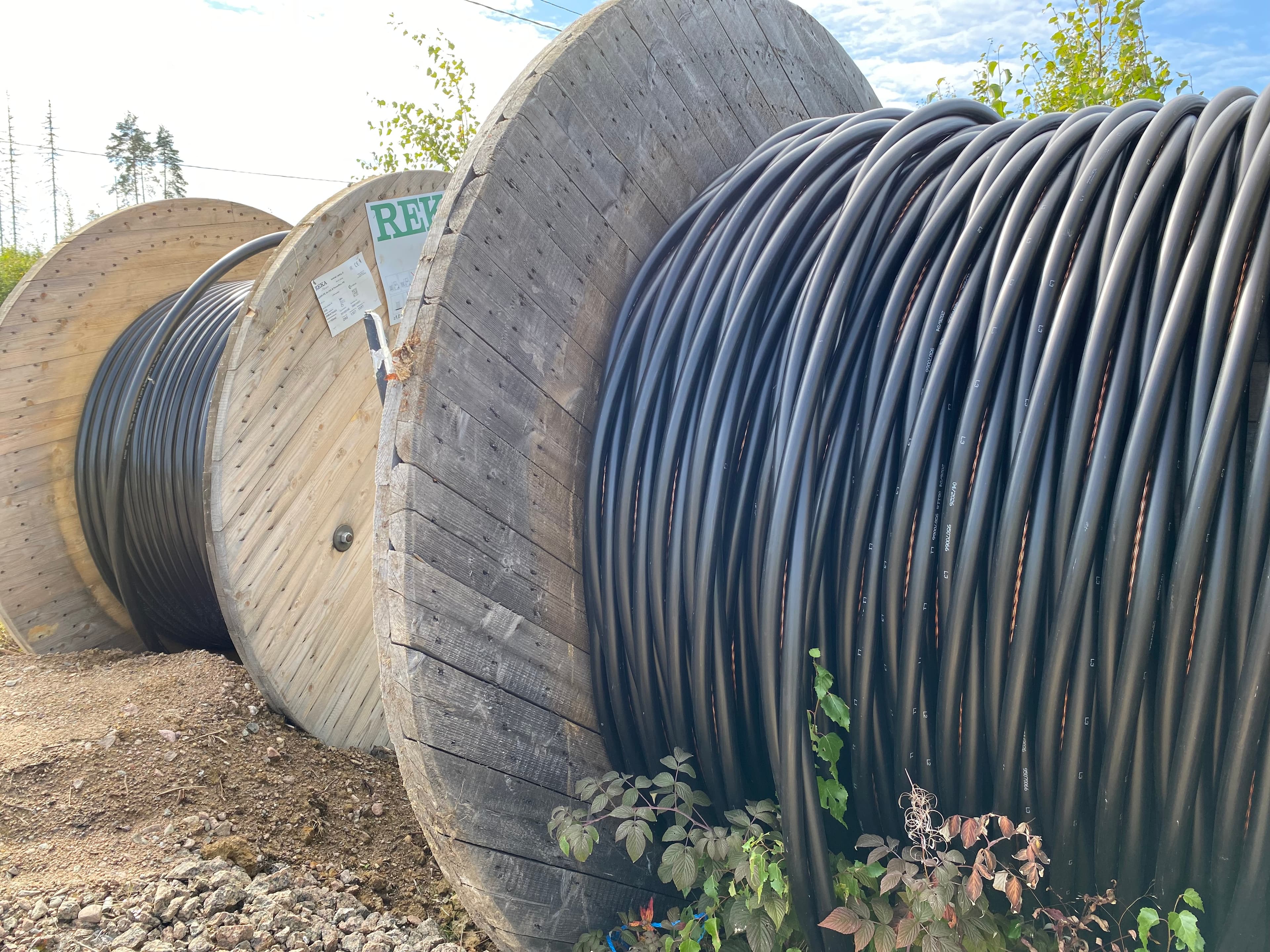

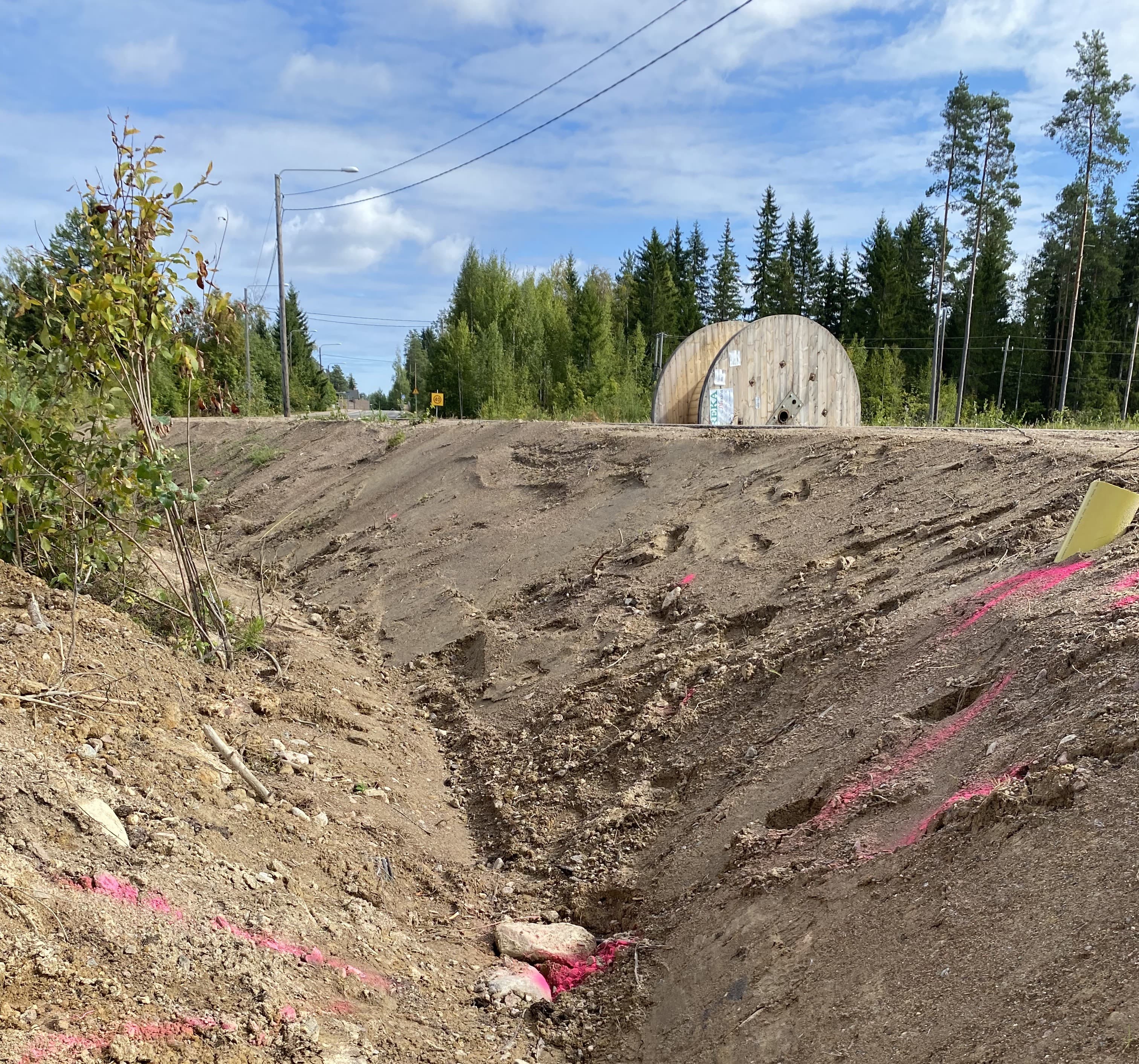

Kesäkuussa 2026 Tuohikotissa alkaneet alueen kaivuut ovat edenneet joutuisasti. Elokuun loppupuolella maakaapelit on kaivettu maahan ja seuraavaksi on vuorossa sähköjen kytkennät uuteen verkkoon.
"Kytkennät käynnistyivät elokuun viimeisellä viikolla ja jatkuvat alueittain syksyn ajan. Kytkennästä aiheutuu kohdealueen asukkaille lyhyt sähkökatko", kertoo KSS Verkon rakennuttajainsinööri Jesse Mansikkamäki.

Työn valmistuttua työmaa-alue ennallistetaan mahdollisimman lähelle sen alkuperäistä tilaa. Jälkitöitä, kuten asfaltointeja ja nurmetusta on tehty jo kesän aikana kaapeloinnin edetessä. Syksyn kaivuiden jälkityöt jäävät osittain keväälle, kun niille on esimerkiksi nurmen kylvön osalta otollisempi aika.
Talven aikana Tuohikotissa on luvassa vanhan ilmajohtoverkon purkutyöt. Vuonna 2027 rakentaminen siirtyy Kääpälän alueelle.
"Kääpälän puolella on tehty kuluvan kesän aikana maastosuunnittelua, jossa maastosuunnittelija määrittelee verkoston rakenteiden lopulliset sijainnit ja neuvottelee johtoalueiden maankäyttösopimukset maanomistajien kanssa. Rakentaminen käynnistyy keväällä 2027", sanoo Jesse Mansikkamäki.

Kerran kaivettu kantaa vuosikymmeniksi eteenpäin
Saneeraushankkeen myötä sähköverkosta saadaan nykyistä säävarmempi. Käytännössä se tarkoittaa sähkökatkojen määrän vähenemistä ja niiden kestoaikojen lyhentymistä.
Jesse Mansikkamäki kertoo hankkeen tuovan Tuohikotin ja Kääpälän alueella säävarman verkon piiriin 250 KSS Verkon asiakasta. Lisäksi sähkön laatu paranee yli 2 000 asiakkaalla.
Maakaapeloinnilla parannetaan sähkön toimitusvarmuutta ja sähkön laatua, mikä tekee alueen sähköverkosta entistä vakaamman.

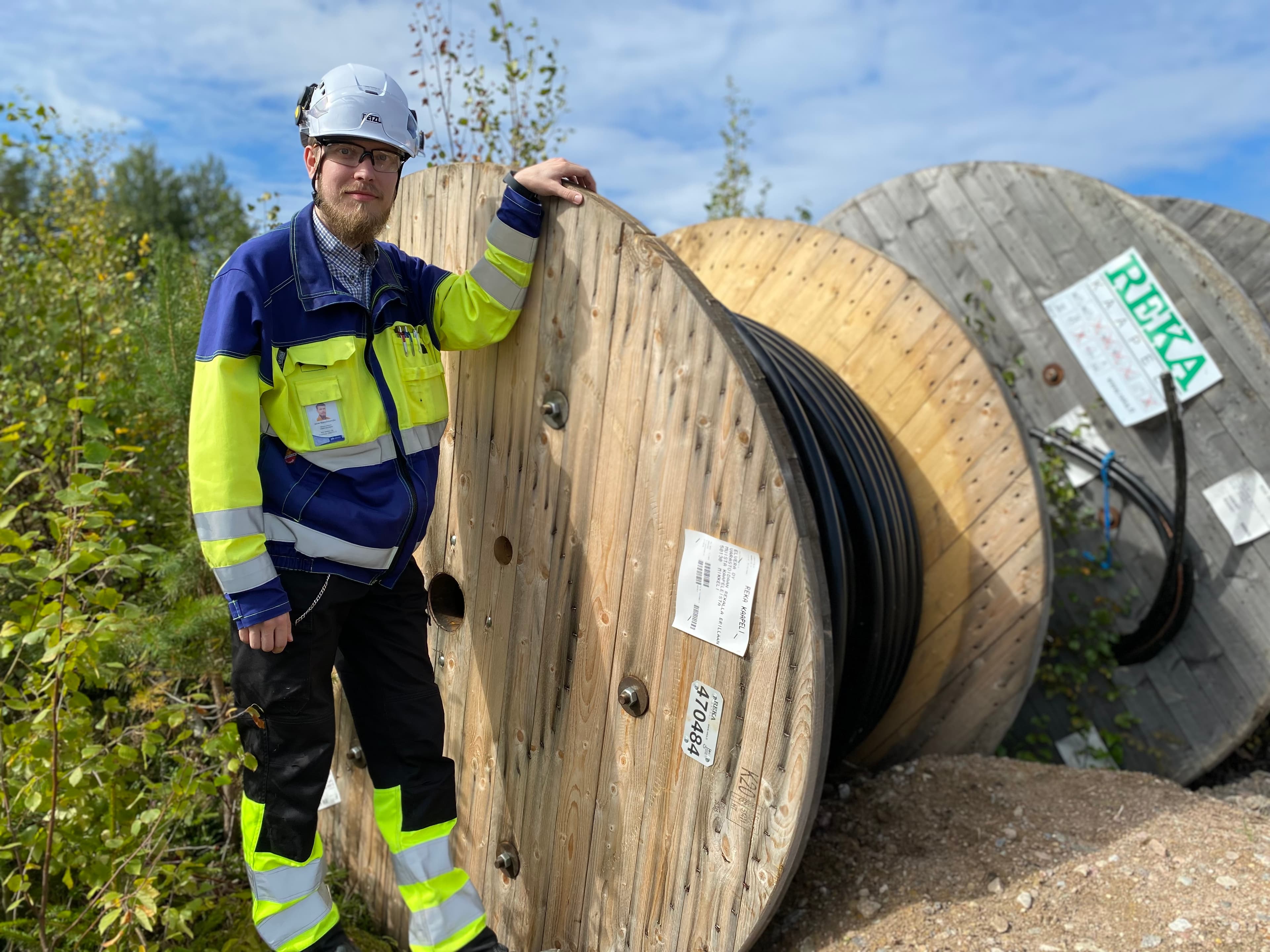

Jesse Mansikkamäki
"On tärkeää muistaa, että säävarmuutta ei rakenneta yhdellä hankkeella. Vaikka yksi alue kaapeloidaan, voi katkoja edelleen esiintyä, jos muualla verkossa aiheutuu vikoja. Säävarmuus on monen hankkeen ja vuosien työn tulos", Mansikkamäki muistuttaa.
Tälläkin hankealueella sähköverkko kulkee useamman maanomistajan mailla. Jesse Mansikkamäki kertoo, että Tuohikotin hankealueella yhteistyötä tehtiin luvitusten osalta useiden kymmenien maanomistajien kanssa.
Vastaanotto on Jesse Mansikkamäen mukaan ollut hyvinkin positiivista. Rakennetaanhan alueen asukkaille sähkönsiirron toimitusvarmuutta kymmeniksi vuosiksi eteenpäin.
"Lähtökohta on, että nyt Tuohikottiin rakennettu sähköverkko palvelee asukkaita vielä 2080-luvulla."
Tuohikotti-Kääpälän alueella urakointityöstä vastaa Elvera Oy.
